毛坯房自己装修流程
毛坯房的详细装修流程
正确的毛坯房装修流程
三个月准备就绪

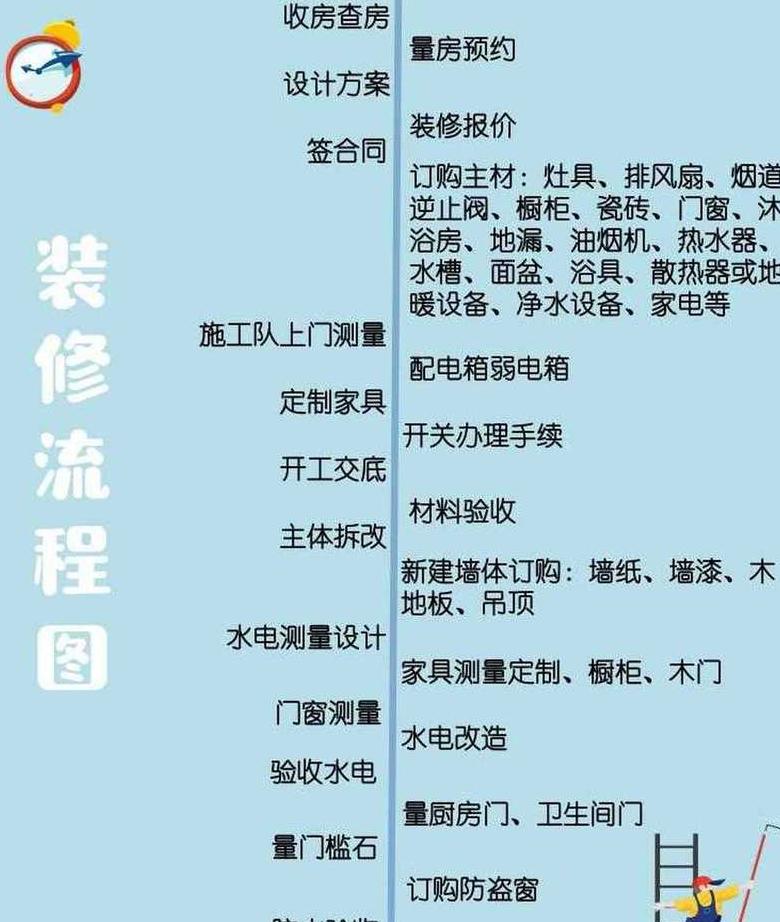

毛坯房装修流程图
测量房间设计-主车身拆解改造-水电改造-埋线槽-闭水试验
刮腻子-木工施工-保护膜-铺设 瓷砖-覆盖管道
乳胶漆-面板开关-整个房子漂亮的接缝-厨房和浴室天花板-地板安装
衣柜安装-卫浴安装-照明安装-门安装-橱柜安装
踢脚板安装-开土清洁-窗帘安装-家具家电-通风
施工前期
1选择装修方式
2. 家具的布置和尺寸
3. 电器及尺寸
4操作
主要材料选择
①新风及中央空调
②地暖及新风系统
③卫浴设备
④内置橱柜及电器
注意
根据个人预算选择装修公司或自行安装。
根据形状、尺寸、材质确定装修风格、初始材料采购进度和安装时间。
II拆除阶段(13天)
1. 拆除前的保护
2. 测量内部面积
4。
内部垃圾运输
5主要材质选择
①防盗门、密闭窗
②定制浴室柜
③柜后测量:洗衣机餐具、蒸炉、油烟机、冰箱等
注意事项
①保护排水沟,防止建筑垃圾堵塞②规划开关、插座的位置和布局第一的。
③设置临时厕所
3. 水电改造(7-10天)
1现场水电暴露
2及电气改造
3. 屋顶热水管保温棉
主要材料选择
①卫浴设备
②淋浴房、排水地坪、水龙头
③墙地砖、腻子剂、飘窗等石材
注意
①地漏、止回阀、角阀可深度购买 线
②水电改造完成前需建设中央空调、新风装置。
水电改造完成后进行地暖。
③水电布置、接待、设计人员、监理人员均须到场,完成后需提供水电图
第四阶段装砖(15天)
1。找平墙壁和地板
2. 防水闭水测试
3安装
5、燃气改造
6. 橱柜、橱柜
投入材料
①瓷砖、水泥砂浆、地漏
②石材窗台、门台石材挡条
③隔音棉
主要材料选择
①集成吊顶、卫浴热水器
②内门、踢脚板
7. 安装门石
8. 瓷砖防护
注意事项
①48小时防水测试,下楼看看是否漏水
②浴室漆后墙30厘米防水
③门石是否安装
④安装瓷砖前将排烟单向阀带到施工现场
⑤瓷砖晾干后,橱柜、衣柜再次测量,后门砌砖后再次测量 放置
V木工级别(10天)
1。
2。
特殊形式
3. 整个房子的吊顶
4。
6。
电视背景墙造型
7尺寸
8. 木工验收
选材主要
①地板
②推拉门、房门
③五金件(门锁、合页、拉手)。
注意
①48小时防水测试,下楼看看有没有漏水
②距离卫生间后墙回退30厘米做防水
③同上有一块门石 安装完毕
④铺瓷砖前应将排烟止回阀带到施工现场
⑤瓷砖安装完毕后,橱柜、衣柜重复测量,再重复测量砌砖后后门
6 阶段油(15天)
1 . 施工说明
3. 密封石膏接缝4. 抹灰找平
5. 涂乳胶漆2次
8油漆验收
来料
①瓷砖、水泥砂浆、地漏
②窗台石挡土条及门石
③隔音棉
主要材料选择
①集成吊顶、热水器卫浴炉
②内门、踢脚板
注释 事项
①雨天或气温低于5℃时尽量不要刮腻子、油漆
②留一个小罐以备日后补漆
③准备好乳胶漆然后拉贾关上窗户,可以在屋内放一盆水以保持湿润。
④白色乳胶漆可以与水混合,但有色油漆不能与水混合
⑤看环保标签和国家标准
7(40天)左和右)
1. 保护工程
4. 室内门和踢脚板
5。
定制橱柜衣柜
6清洁
8. 家具家电到货
9. 开窗通风除甲醛
主要材料安装
①地板、室内门、集成吊顶板、浴室取暖器
②橱柜、内置厨房电器
③马桶、浴室柜及暖气片等主要卫浴材料
⑤家具电器:先大件后小件
注意
①建议选择带开关的厨房插座,所以不需要频繁插拔
②不要偷懒,尽量自己去前台,有问题及时沟通
③根据需要添加家具,注意与装修风格相匹配;
④去除甲醛最好的方法是 通风效果好,成本低。
毛坯房装修流程先后顺序
毛坯房装修流程依次为:初步设计、主体拆除改造、水暖电器改造、木工、贴瓷砖、墙面粉刷、厨卫吊顶、橱柜安装、木门安装、地板安装、壁纸安装、暖气片。安装、开关插座安装、灯饰安装、五金洁具安装、窗帘杆安装、先锋 清洁、搬运家具、安装家具、装饰家居饰品。
首先,初步设计是最重要的一步。
在这个阶段,业主需要明确自己的装修需求和风格,与设计师充分沟通,制定详细的装修方案。
这包括确定每个房间的功能、布局、颜色组合和材料选择。
设计方案的确定,为装饰品的后续施工提供了明确的指导。
接下来,以水电拆除改造为主。
主要拆迁改造主要是根据设计方案对房屋的结构进行必要的调整,如拆除部分墙体、增加隔断等。
水电改造是对房屋的水电线路进行重新规划,满足业主的生活需求和安全标准。
这两个标准都需要专业的施工队伍来工作,以确保施工质量和安全。
接下来是木工、瓷砖和壁画的步骤。
木匠主要从事制作和安装各种木制家具和装饰品,如橱柜、门窗等。
贴瓷砖是指在厨房、卫生间等区域安装瓷砖,以提高美观度和防水性能。
就是对房屋的墙壁进行粉刷,使墙壁柔软、光滑、美观。
这些步骤需要良好的工艺和耐心的施工,才能保证最终的装饰效果。
最后是安装和可访问性的水平。
这个阶段包括各种家具、家私、五金洁具等,以及重要家居设施的装饰,如挂画、种植绿色植物等。
这些措施都是根据业主的生活需求和它们旨在使家居更加舒适、实用和美观,以补充生活方式。
一般来说,草图房的设计过程是一个复杂而系统的过程,需要业主、设计师和施工团队之间的密切合作和精心策划。
每一步都需要专业的知识和技术支持,以确保最终的装饰效果符合预期,满足业主的需求。
两居室毛坯房装修装饰的流程有哪些
购买毛坯房后,需要进行重大的装修工程。
两居室的面积不是很大,但是足够一家人住了。
那么毛坯两居室装修流程是怎样的呢? 主要包括初步设计、主体拆除改造、水电改造、木油板施工、装饰及家具五个方面。
两居室毛坯房装修前,需要在了解房屋整体情况的基础上,进行全面的室内设计,据此选择合适的房间风格根据您自己的喜好。
装修风格有很多,比如现代简约、美式、地中海等,每种风格都有自己的特点。
同时,要明确建设项目和面积,方便计算人工费和建筑材料费,如墙面粉刷面积、地砖面积等,并为房屋内放置家具留出合适的位置。
未来。
装修两居室毛坯房下一步就是主体拆除改造,主体就是建筑物的结构包括窗户、墙壁等需要拆除的部分。
一些业主为了扩大面积,不考虑实际情况,随意拆除墙壁,很容易破坏房屋的结构。
拆卸改装时,应请专业人员现场测量,确定哪些部件可以拆卸以及如何拆卸。
红砖砌筑工程要注意施工方面,这个工程做得好不好,会直接影响到房屋的结构稳定性。
这是一个隐藏的项目,旨在改造一栋简陋的两居室房屋。
首先需要检查房间本身的防水情况,角落是否有漏水,潜水员盆内是否有积水等。
重点对用水量大的区域进行防水处理。
整体电路布局要规范,强弱电设计要保持一定的距离,以便每个开关都能正常使用。
两居室毛坯房装修过程中,必须根据不同的工艺分别进行施工。
一般来说,它是基于“谁先脏”的原则。
当然,具体流程也可以根据实际情况确定。
两居室原屋基本装修完成后, 家具和家用电器。
两居室不建议选择太大的家具,应该舒适且实用。
整个房间的设计要合理,这样才显得更加宽敞明亮。
装饰应与设计风格相匹配,并注意色彩搭配。
土巴兔为您提供免费装修报价、1-4家当地装修公司、3套在线装修方案、以及装修风险规避攻略! 点击此链接:【https://www.to8to.com/yezhu/zxbj-cszy.php?to8to_from=seo_zhidao_m_jiare&wb】即可免费获取~
毛坯房装修流程新房装修详细步骤
毛坯房装修流程新房装修的详细步骤如下:
【第一章:水电隐藏工程】
规范施工,注意水电事项:
所属“水电改造”是一个隐蔽工程,但在装修中却占有极其重要的地位。
我想小伙伴们都能明白它的重要性,尤其是水。
一旦发生意外,不仅会损失自己,还会影响邻居……真是太不小心了,安全第一!
电气安装:
1. 家庭装修涉及强电(照明、电器)和弱电(电视、电话、音响、网络等)。
现代装修中,电路线路一般都需要地下电缆。
一旦出现问题,就很难修复。
因此,您需要选择更好的电缆。
记住,这部分钱千万不要省!
2. 电线规格的选择:家庭装修中,根据国家规定,照明、开关插座应使用2.5平方米的电线,而空调应使用4.0米的电缆平方。
,热水器必须使用6.0平方米的电缆。
但在实际操作中,很多人为了省钱都会选择1.5平方米的照明线。
但我劝大家不要保存任何东西!
3. 目前安装电力的方式有很多种。
其实他们都忽略了一个关键问题,那就是方法。
现在主要的方法有:
1方法:即不需要分成很多组,只要能达到用电的目的即可。
这种方式主要涉及房地产开发商为交付房屋而提供的水电安装。
一栋三房两厅的房子被分成4组线。
这种做法是不安全的,大家都知道,所有的水电系统都必须彻底摧毁并重建。
2. 分组方法:分组是指将每个空间的照明单独分组,每个空间的空调单独分组。
在这种情况下,三房两厅的房子需要3组房间,1组在客厅,1组在餐厅,2组在两间浴室,1组在厨房,3组空气三间卧室空调,客厅1组空调,共12组线路,每组需要单独开关控制。
3. 参考第2点相同的方法,使用冷弯管进行螺纹加工,因为每个弯头都需要弯管机来制作弯头,既费时又昂贵。
大多数客户选择这种方法。
4. 参考第3点同样的方法。
如果强弱电接线分槽的话,插起来会比较费钱。
5. 国标的方法是根本不做水平凹槽,只做垂直凹槽,这就是我今天要讲的方法。
四。
水电建设的基本原则:走屋顶不走地面。
你不能在屋顶上行走。
考虑在墙上行走,就应该考虑在地上行走。
为什么? 通往天花板的电缆位于吊顶或石膏电缆内部。
即使有一个破损后容易修复且泄漏量不大。
如果所有电缆都到地面,维修时就得把地板抬起来,损失巨大。
另外,土壤是混凝土,结构需要地下管道,这必然会损坏混凝土层甚至钢筋,这是非常危险的。
很多工人会在地上行走,以避免出现问题??
电力施工施工的标准原则
施工原则:
放置:首先为根据您的用电量来放置电路,例如哪里需要开关、哪里需要插座、哪里需要灯等。
电工会根据您的需要放置它。
2. 沟槽:一旦放置完成,电工将根据电路的放置和方向打开沟槽。
通道非常讲究,必须水平和垂直,不允许水平凹陷,因为它会影响墙体的承重能力。
三:布线:布线通常埋在金属管内。
金属管有冷弯管和PVC管两种。
冷弯管可以弯曲而不断裂。
它们是布线的最佳选择,因为它们的角是弯曲的,并且可以随时更换电线,而无需打开墙壁。
4. 弯管:冷弯管子需要弯管工具,弧度应为金属管直径的10倍,这样穿线或断开才能顺利。
接线应遵循的原则:
接线原则(一):强电和弱电之间的距离应为30-50厘米。
他们只能是远方的邻居,而不是近亲,你不知道什么时候,无论你愿不愿意,他们都会来敲你的门,打扰你的电视和电话。
接线原则(二):强弱电流不能通过同一管子。
接线原则3)线管内导线的总截面积应小于线管截面积的40%。
例如,20 米的管子中最多可穿 4 根 2.5 米见方的线。
接线原则(四):长距离金属管道采用整管。
接线原则(五):如果需要连接金属管道,则需要使用连接器,连接器和管道需要粘合。
接线原则(六):如果金属管在地面上,应立即进行保护,防止被踩坏,影响以后的维护。
接线原则(七):当接线长度超过15米或中心有3个弯时,需要在中心安装接线盒,因为拆装电线时,我太长或者太弯了。
无法通过管道。
接线原则(八):一般情况下,空调出风口应安装在距地面至少2米处,电源线距煤气管至少40厘米。
接线原则(九):一般情况下,空调插座应安装在距地面2米以上的位置。
一般情况下,空调出风口应安装在2米以上米及以上。
接线原则(十):除非有特殊要求,插座应安装在距地面30厘米处。
接线原则(十一):开关、插座面向面板时,零线应在左,电线在下右边紧张。
当开关和插座面向面板时,零线应在左边,火线在右边。
布线原则(十二):家庭装修中,电缆只能相邻连接。
这绝对不像平常那么简单:只需将它们插入即可,一切都会好起来的。
接线原则(十三):接头采用压接线法,接头必须牢固、牢固。
接线原则(十四):连接好电线后,立即用电工胶带缠好。
布线原则(15):装修家居时,火线、零线、地线的颜色确定后,任何时候颜色都不能混用。
布线原则(16)房屋不同区域的照明、插座、空调、热水器等电路应分组、单独布线。
一旦某个部件需要关闭进行维护,必须将其关闭才不会影响其他电器的正常使用。
布线原则(17):非常重要的是,完成电路后,一旦需要维修或修补墙壁或放置在墙上时,请施工队为您制作电路布局图。
墙壁、钉子以避免损坏电缆。
标准水建原则——供水:
水建在家居装修中的重要性是第一位的。
如果处理不好,要么水管漏水,导致家具发霉腐烂,要么水淹山,屋里的水用来“免费”洗澡,楼下只有陪护:“道歉,赔偿”为了金钱,补偿努力”。
给水材质:现代装修中的水管一般采用PPR热熔给水管,包括纯PPR、PPR不锈钢和PPR铜。
从功能上来说,分为PPR冷水管和热水管,不能混用,特别是冷水管不能当热水管使用。
市场上最知名的品牌有江特、金德、玛格南、日丰等品牌,均具有高品质保证。
1. 供水施工原则
施工原则(一):家庭装修中,水管最好向上走,而不是到地板,因为水管水是安装在地面上的,必须抗冲击瓷砖和人。
上述压力可能会导致水管爆裂。
另外,从上面移动的优点是维护方便,但人工成本很高,所以一般人不采用。
施工原则(二):水管的沟槽深度有讲究。
埋地冷水管后面的灰尘层应大于1厘米,埋地热水管后面的灰尘层应更大。
大于1.5厘米。
施工原则(三):冷热水管应遵循左热水右冷水、上热下冷的原则。
施工原理(四):当今家庭装修中的给水管道一般采用PPR热熔管。
其优点是密封性好、施工快捷。
但需要提醒工人不要操之过急或错误使用在某些情况下,软管可能会被堵塞,导致水流量减少。
如果马桶的冲水阀水管出现这种情况,便盆就冲不干净。
施工原则(五):水管敷设后、封沟前,必须用管夹固定。
冷水管夹之间的距离不得超过60厘米,热水管夹之间的距离不得超过25厘米。
施工原则(六):水平管夹之间的距离,冷水管夹之间的距离不应大于60cm,冷水管夹之间的距离不得有热水大于25厘米。
施工原则(七):安装的冷热水管头高度应在同一水平面上,只有这样冷热水开关安装才会美观。
施工原则(八):水管安装完毕后,应立即用管帽堵住管头。
万一碎片掉下来那就麻烦了!
施工原则(九):水管安装完成后,不要忘记进行试压,检测水管是否有渗水、漏水的情况,试压后才安装水。
沟槽可安全密封。
施工原则(10):测试压力时,压力机的压力应超过0.6,并等待20-30分钟以上,如果压力表指示器的位置没有变化,则表明压力机的压力没有变化。
安装好的水管是密封的,所以您可以放心密封凹槽。
施工原则(十一):虽然下水管道没有压力,但仍需排水检查,仔细检查是否有渗漏、渗水的情况。
水施工时如果出现漏水,即使很弱,也要坚持返工,不能有任何含糊!
防水施工原理——防水
防水施工原理:
防水在家庭装修中也起着重要的作用。
这是处理隐患时最简单的解决办法,如果防水做得不好,对你家的损害也很小。
如果打到了你的邻居,哈哈,你可以跟我一起“赔罪、赔罪、赔罪、赔罪”。
防水剂:防水剂品种较多(兰美高NP2、NP3、德高、美高、三鑫)。
当然,施工方法也不同。
有的直接与水泥混合,有的直接与水泥一起使用。
有将沥青熔化浇筑的方法,也有直接在表面涂漆的方法,但施工原理是相同的。
一般情况下,防水剂要涂两遍,横着涂一遍,竖着涂一遍,特殊地方再涂一遍,不能有毛刷或水泡外露!
施工原则(一):防水前,必须将需要防水的墙面、地面清理干净,否则防水再好也无法防水。
施工原则(二):一般墙面防水应在30厘米高度进行。
施工原则(三):如果墙后有橱柜或其他家具,则需要油漆到至少1.8米的高度。
更好了粉刷整面墙。
施工原则(四):地面应彻底刷涂,待第一道涂层干燥后方可施工第二道涂层。
防水重点部位:
重点部位:墙角部位,应多涂刷1-2遍。
重点部位:下水管道周围,多刷1-2遍。
施工原则(五):防水完成后,不要以为万事大吉,还需要“开门放水”来试水。
施工原则(六):24小时试水,看周围墙壁是否有渗水现象。
既然如此,返工就不谈了!
【第二章:立面工程——砌体施工规范】
砌体、灰泥、木工、油漆等在家居装修中被称为面体工程。
内部好不好就看水、电,外部好不好就看这些面部工程。
所谓面部项目,就是人们一眼就能看到的部分,要特别注意这些项目,就像找女孩一样。
小伙伴们,漂亮的人人都喜欢吗??
梅森:
谈粘土谈工作,就必须谈瓷砖的功能(选择粘土砖陶瓷的方法)在材料部分讨论)。
装修中使用瓷砖的主要目的是为了美观、防水、防污。
现在的瓷砖已经不像以前那么独特了。
为满足市场的需要,厂家开发了许多优质品种,花色品种繁多,价格实惠。
也有各种等级可供选择。
按形状可分为条形砖和方砖; 根据用途的不同,从颜色上可分为内墙砖、外墙砖和踢脚线砖,有晶金彩绘砖; 凸晶釉金漆砖、哑光砖等。
替代品包括文化砖、耐火石、古砖等。
它们可用于需要增强色彩的空间。
使用瓷砖来强调视觉效果。
比如厨房里,一面大面积的素色墙面上,拼贴了青鹿瓷砖,美化了厨房空间。
其余的墙壁都是单色的,厨房看起来很干净。
它干净整洁,使它成为一个充满乐趣和生活乐趣的地方。
在家做饭不是必需品,而是一个概念。
因此,对于年轻朋友来说,选择更具现代气息、更符合自己个性特点的瓷砖,比如印象派绘画、创意图案等,来丰富厨房空间。
卫浴空间的覆盖物”在选择上,可以选择一些卡通效果等。
价格昂贵的,买一两件来装饰一下就可以了。
比如一条装饰线也能起到画龙点睛的作用。
昆虫是允许,油画和动画人物,并且可以发挥你的想象力,随意组合。
搭建原则:
搭建原则(一):如果有。
对装修无特殊要求 房屋,水泥一般采用325号水泥,出厂1个月内水泥质量即可保证
施工原则(二):水泥与砂的比例为1:3 砂的选择:使用墙砖砂、砂用于抹灰墙壁、建筑墙壁和密封各种凹槽的介质。
铺设地砖时使用粗沙。
我遇到过关于使用沙子的笑话。
有一次,我在空军学院装修一个师长的房子,贴瓷砖时,师长的夫人看到沙子被踢起来,很生气:“我们建房子不用这种沙子。
”猪圈。
” 泥沙的外观其实并不美观,但只能用于覆盖物。
铺设地砖的原则:
原则一:铺设地砖之前首先要根据购买的地砖的尺寸和地球的大小提前做好准备。
原则二:布置原则是在同一房间内,横向和纵向的半砖不要超过一排,半砖应留在将放置家具的一侧。
放在将来或者不显眼的地方。
原则三:规划好初步布局后,需要画出垂直和水平两条基线。
只有有了基本的线条,才能在这个房间里规则地铺设地砖。
原则四:检查基线是否标准,沿交点测量1.6米点和1.2米点。
如果两点之间的距离为2.0米,说明基线是垂直的,是标准的,可以开始平铺。
原则五:沿着这条参考线铺设第一块参考瓷砖(铺设方法参考地砖铺贴九步),然后只有后续沿着参考线参考放置的瓷砖才会水平排列。
而垂直方向如果螺纹过紧或不精确,则很难获得平滑的结果。
铺地砖的9个步骤(每块砖必须遵循这9个步骤,一步一步,不缺一步):
第一步:用水泥清水刷地板水泥/水比0.4-0.5,然后按1:3抹砂浆。
第二步:砂浆必须干湿适度。
标准是“把它放在球里,花放在地上”。
第三步:将地砖铺在砂浆上,用橡皮锤敲实,与第一块参考砖找平。
第四步:用力敲击瓷砖后,拿起瓷砖并检查是否有漏浆或不规则的浆液。
撒上砂浆,完成填充。
第五步:再次铺设瓷砖并用力敲击,直至与参考瓷砖齐平。
第六步:第二次取出瓷砖,检查地缝是否饱满,是否有缝隙。
如果饱满平整,则均匀涂抹一层光滑的瓷砖水泥砂浆。
第七步:第三次砌砖,用力砸实,与参考砖找平。
第八步:用水平仪检查瓷砖是否水平,并用橡皮锤敲击瓷砖,直至完全水平。
第九步:用刮刀从砖缝中心划一条线,保证砖与砖之间有一定且均匀的间隙,防止热胀冷缩对砖造成损坏刮刀在两块砖之间进行切割。
来回拉动砖块检查两块砖是否齐平。
严格完成这九个步骤,一块地砖就铺设成功了。
以下每个图块都需要遵循九步流程。
请记住:没有机会被忽视!
护套工作 - 砌体施工细节 - 覆层:
施工原则:如果覆层粘合牢固,墙壁表面非常重要。
墙面比较平整,不利于墙板的粘合。
所以,在粘贴覆盖物之前:
(1)将墙面打毛,使安装的覆盖物牢固、不滑落、不变形。
(2)在墙面上涂抹107胶,可以延缓水泥的干燥时间,有利于水泥的有效凝固,保证其质量。
施工原则:水平和垂直排列砖块时,师傅必须在墙上画一条水平线。
施工原则:沿水平线放置支撑板,防止新砌砖滑倒。
施工原理:在打开之前需要将四个砖块粘在墙上。
有了这个标记,整面墙的砖就会粘得均匀了。
施工原则:覆盖物在粘合前必须浸入水中。
发布砌砖六步法(如果你家的砖是这样粘的,就放心了):
第一步:在浸湿的瓷砖上涂抹整批水泥陶瓷,确保它们是满的。
第二步:将水泥砖沿着托盘粘贴到墙上,并用橡皮锤敲击。
第三步:压平后取出,检查果肉所在,并填充。
第四步:将未填充的地方填满后,撒上素水泥(纯水泥),重新粘在墙上,放下,用橡皮锤锤牢。
第五步:由于混凝土总是会滑落,所以粘完后需要再次用砂浆填充。
第六步:为了粘贴墙砖(砖缝干净)平整、均匀,粘贴过程中用牙签或细铁钉插入砖缝中,待混凝土凝固后再拆除。
; 只有这样砌出来的砖才会坚固、平整。
检查涂层的四步骤(检查涂层主要检查空腔和平整度):
第一步:检查边角是否平整,只要是方的就选一个任何东西都可以使用,比如烟盒、整块瓷砖等。
特别要检查一下以后安装家具的拐角处,因为如果不是直角,家具的安装就会留下缝隙,影响美观。
第二步:检查外角是否为直角。
通过触摸两块瓷砖你就会知道这一点。
第三步:检查瓷砖是否有空洞,重点检查瓷砖的边缘和角落,因为这些是最容易出现空洞的区域。
第四步:检查墙砖是否平整。
主要是用手摸瓷砖接缝和瓷砖的四个角,看是否平整,中间有凸凹的现象,有可能是瓷砖本身的问题。
[第 3 章:Face 项目 - 规范木工施工]
Face Project - 木工施工规范 - 家具:
木工在现代装饰中的重要性不可忽视被忽略。
木工技艺的高低直接决定整个工程质量的成败!
木工所用材料一般包括:板材(大中心板、齿板、奥地利松板等),包括9厘米板、15厘米板、18厘米板和面板(各种深浅木纹) 、乳白胶、纹理钉等钉子、收线、木方、面板、油漆等材料。
木匠进场第一件事就是重做水平线。
天花板、门、门框、衣柜等木工作品的方正、光滑,是以水平木工线为基准的,水平线一般距地面50厘米的高度,因此也称为50米。
线,必须在所有要安装假天花板或家具的房间以及厨房和内部环境中进行。
必须安装手帕的浴室,如果做得不平整或不规则,作品的质量绝对得不到保证。
今天我就开始讲木工,主要是从制作门框和制作假天花板两个方面来说。
基本要求及验收方法:
表面光滑,线条平直,边角方正,无钉帽外露,无刨痕、毛刺、锤击痕迹痕迹等缺陷,安装位置正确,切角准确,接缝严密,紧贴墙面,用卷尺、目视、手摸验收。
关于门框:
制作门框的关键是方形、坚固、尺寸合适。
底板必须紧贴墙壁,不得松动。
检查是否垂直的方法是用卷尺测量门框对角的长度是否一致。
测试坚固性的方法是用手轻拍面板,听有无空洞的声音。
关于门的生产和安装:
生产门与制作其他家具有很大不同。
制作门的板材不能整张使用,需要用电槽纵横锯切,槽口密度一般不超过30cm,槽口深度一般为板材厚度的一半以上。
该凹槽称为释放凹槽。
这就意味着只有这样才能保证成品门不变形,你说一两句专业的话,一般工人都不敢骗你!
门的基材必须采用带有浮雕槽的板材,并根据形状要求逐层粘合。
基材准备好后,需要将面板进行涂层、抛光,最后定位到非常平坦的地方,在上面放置重物并保持三天以上,然后才能取出使用。
安装门铰链时,不能直接安装。
门框和门扇的连接处必须开有适当尺寸的铰链槽。
拉链安装在卡槽内,既美观又坚固。
门的制作和安装:
安装门时最重要的是光滑:
上缝1--2毫米
侧缝1--2.5mm
底缝3--5; 毫米。
木工产品,尤其是抽屉,是检验细木工工艺精细程度的关键。
拉出抽屉时必须不弯曲或摇晃。
返回位置必须正确,衣柜门不得移动,即门开到一定位置且不移动,就会打开或关闭:面工程-衣柜门施工规范木制品吊顶。
吊顶:
另一个重要的木工工作是假天花板。
房子装修如果没有假吊顶来装饰的话,会显得很单调,所以推荐给需要装修的朋友,就别用了,省下这点钱,吊顶根本不花钱。
吊顶的样式一般有平吊顶、次吊顶、异形吊顶等。
主要材料一般为轻钢龙骨或方木龙骨,表面饰以石膏板或纤维板。
异形吊顶一般为异形吊顶,形状有方形、圆形、拱形、椭圆形等。
吊顶龙骨必须根据房间的长度布置。
应包括一些必需的数据,特别是对于劳务和材料承包的台面,以免最终留下谷壳。
主龙骨间距宜为90---120厘米。
如果再宽一点,既节省材料,强度也肯定有问题。
靠墙的主龙骨距墙不应超过30cm,最好是30cm。
悬挂主龙骨的吊杆间距不能超过120厘米。
固定墙体侧龙骨的木楔之间的距离不能超过40厘米。
主龙骨挂件应前后安装,这样更稳定。
当龙骨不够长时,必须采用专用连接件连接,且接头处必须与相邻接头错开。
主龙骨安装完毕后,需要将螺纹一根一根拉平。
怎么调整我就不说了,请大师小心点。
中央部分也必须是拱形的,这意味着中央部分应该更高,大约是房间长度的3/1000。
这样天花板实际上看起来是平的,否则看起来就是平的。
中央部分下沉。
固定板副龙骨之间的距离不得大于60厘米。
安装石膏板、床板等装饰面板时,螺钉应从面板中心向四周固定,以免发生碰撞而影响平整度。
根据固定木板所用钉子的密度,木板边缘之间的距离应为 15-17 厘米。
板中心钉子之间的距离不得大于20厘米。
还要注意钉子与板边的距离哈哈,钉子与未剪边的距离应为1-1.5cm。
距切割边缘的距离应为1.5-2.0厘米。
要记住的事实真多哈哈,把房子装修得又漂亮又漂亮抵抗力,有必要担心它。
厨房卫生间吊顶:
厨房卫生间吊顶的原则是从可见的一侧开始铺设,因为如果一块不足以形成一个整体,就可以隐藏在不显眼的地方。
如果要在吊顶上打洞,一定要请师傅在洞周围加固。
[第四章:面项目 - Painter 施工规范]
面项目 - Stucco 施工规范:
抹灰工的主要工作是:
1. 修理天花板接缝。
2.
3. 涂乳胶漆。
1. 关节修复:
1. 抹灰工进入工地的第一件事就是对木质天花板上的钉帽等金属物品进行防锈处理,防止被划伤。
涂腻子后,指甲盖会生锈,导致腻子发黄。
(如果是旧房翻新,必须将原墙壁、屋顶上的灰泥清除干净,不得有任何残留,然后打磨)。
2. 然后使用专用的防裂剂填充天花板接缝的凹槽。
3
毛坯房子装修的顺序是什么
毛坯房装修顺序: 1、主体拆除改造,包括墙体的拆除、墙体的搭建、墙面覆盖物的拆除等; 用于洗衣机和其他用品; 粘贴后48小时内不宜开窗;毛坯房装修顺序是怎样的_
现在很多房产都以毛坯房的形式出售。
因此,在完成祈祷程序后,业主可以根据自己的需要和喜好来装饰新房,但毛坯房。
什么?
装修毛坯房首先要做的就是拆掉改造火车(图
1.装修毛坯房时要做的事情毛坯房就是把火车拆掉改造(图
需要做的是拆除和改造,包括拆墙、建墙、拆墙等拆除改造完成后,必须及时清理垃圾,做到清洁。
环境和施工都会上门测量,确定机柜的摆放位置,然后制定电源、水路的安装方案。
有芽和瓷砖的卫生间比较潮湿(如图
3.瓷砖比较潮湿。
管道时千万不要使用木檐,即使在木檐上涂了防腐漆。
铺设地砖时,一定要检查地面是否平整,避免日后使用中出现弯曲、排水等问题——防臭、防腐蚀功能。
